従業員が増え、オフィスの手狭感を覚えたとき「増床すべきか、移転すべきか」で悩む総務担当者は少なくありません。この記事では、増床・移転の判断を左右する比較軸やチェックリスト、フローチャート、実際の事例を交えながら、自社に最適な意思決定を行うための材料をまとめてご紹介します。
増床・移転の判断とは?結論から解説する意思決定の基本方針

増床・移転の判断とは、事業拡大や従業員増加に伴うオフィス課題に対し、現在のビル内で床面積を増やす「増床」と、より広い物件へ移る「移転」のどちらを選ぶかを決めるプロセスを指します。結論から言えば、コストを抑えたいなら増床、抜本的な環境改善を目指すなら移転、両方の要素が絡む場合は併用が選択肢になります。以下で具体的なケースを見ていきましょう。
増床で対応すべきケース
同一ビル内や隣接フロアに空き区画がある場合、増床は移転に比べて工期が短く、コストも抑えられる傾向にあります。住所変更に伴う取引先への通知や名刺・登記変更などの手続きが不要な点も大きな利点です。
特に従業員数の増加が緩やかで、現在のオフィス立地に不満がない企業には増床が向いています。パーテーションで区画を柔軟に仕切り直せば、限られたスペースでも部署間の動線を保ちながら座席数を増やせます。増床は「今の環境を大きく変えずに広さだけ確保したい」というニーズに応える現実的な解決策と言えるでしょう。
移転を選択すべきケース
現在のビルに増床余地がない、または立地・築年数・設備面で不満が積み重なっている場合は移転が有力な選択肢になります。移転はコストと手間がかかる一方、オフィス環境を根本から刷新できる機会でもあります。
採用競争力の強化や企業ブランディングを目的に、駅近やオフィス街への移転を選ぶ企業も増えています。従業員数が今後も継続的に伸びる見込みがあるなら、多少余裕を持たせた広さの物件へ移ることで、数年先の増床コストを回避できる可能性もあります。
併用(増床+移転)を検討すべきケース
部門ごとに事情が異なる企業では、一部の部署は増床で対応し、本社機能は移転するという併用パターンも見られます。例えば開発部門だけ手狭になった場合、本社は現状維持のまま近隣フロアを増床し、将来的な全体移転を見据えるという段階的な対応です。
この方法は急な移転リスクを避けつつ、段階的にスペース課題を解消できる点がメリットです。ただし管理拠点が分散すると業務連携が煩雑になりやすいため、併用を選ぶ際は情報共有の仕組みづくりも合わせて検討する必要があります。

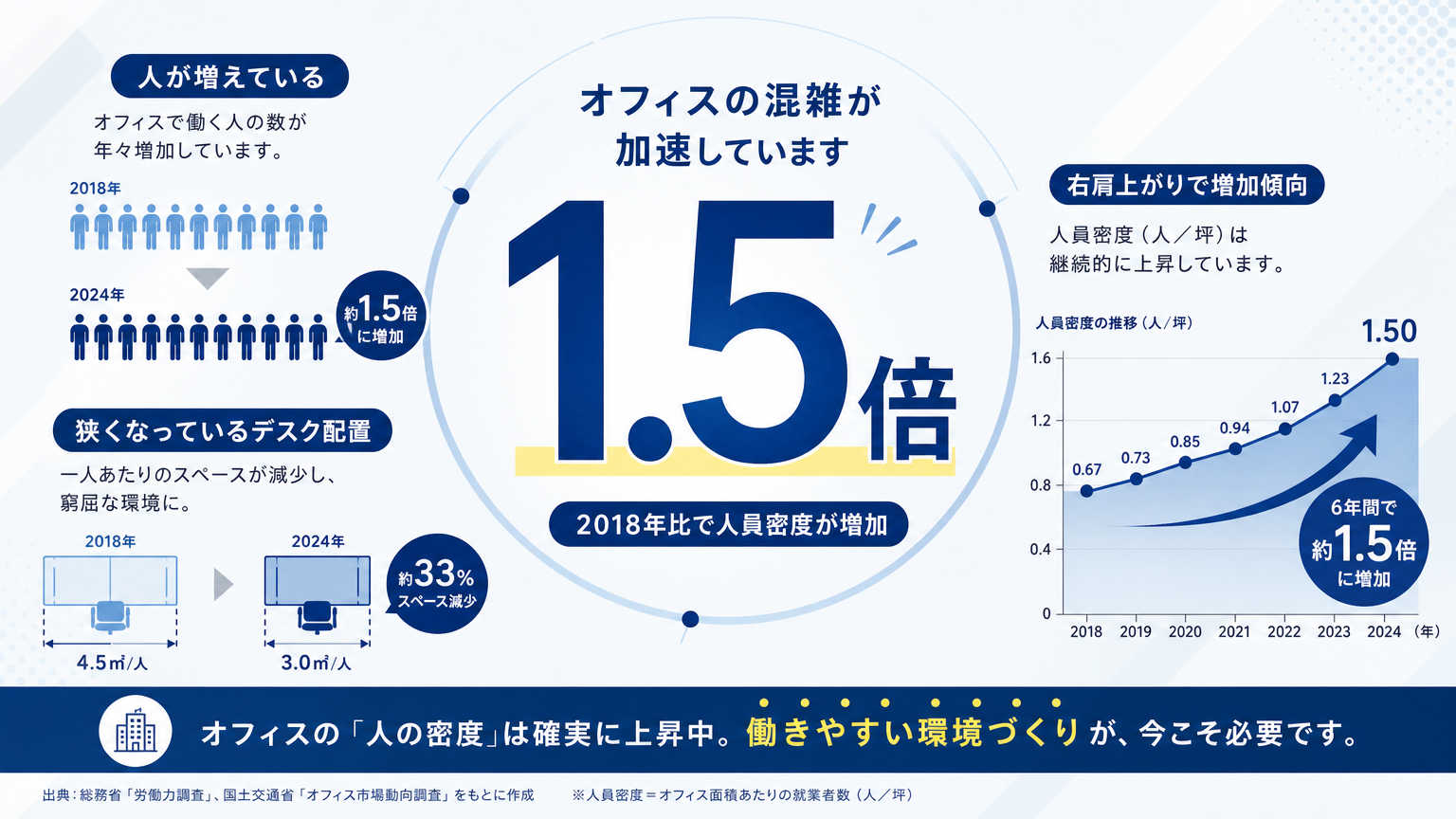

増床・移転の判断が必要になる背景

増床・移転の判断が求められる背景には、従業員数の増加やレイアウト効率の悪化など、複数の要因が重なっていることが多いです。ここでは代表的な5つの背景を整理し、自社の状況と照らし合わせながら課題の輪郭をつかんでいただければと思います。
従業員数の増加によるスペース不足
事業拡大に伴う採用増は、増床・移転の判断を迫られる最も分かりやすいきっかけです。半年から1年で従業員数が1.5倍以上になると、既存の座席レイアウトでは対応しきれなくなるケースが目立ちます。
フリーアドレスの導入や座席の詰め込みで一時的にしのぐ企業もありますが、これは根本的な解決にはなりません。従業員数の増加ペースを踏まえ、半年先・1年先の必要面積を試算しておくことが、判断を先延ばしにしないための第一歩です。
1人あたりオフィス面積の低下
一般的にオフィスの適正面積は1人あたり3坪程度とされますが、急成長企業ではこの数値が1.5坪を下回ることも珍しくありません。1人あたり面積が低下すると、単に窮屈というだけでなく、集中力の低下や離席のしづらさといった業務効率への悪影響が出てきます。
面積の低下は感覚的に気づきにくいため、定期的に「総面積÷従業員数」を算出し、数値で現状を可視化しておくと社内提案の際にも説得力が増します。
レイアウト効率の悪化
人員増加に合わせて場当たり的に机を増やしていくと、通路幅が狭くなったり収納スペースが圧迫されたりと、レイアウト全体の効率が徐々に悪化していきます。動線が複雑になると、離席や移動のたびにストレスを感じる従業員も増えるでしょう。
こうした悪化は増床・移転どちらでも解消できますが、パーテーションによる再配置だけで改善できる場合も多くあります。まずは現状のレイアウトを図面化し、無駄な動線がないか洗い出すことをおすすめします。
会議室・共有スペースの不足
従業員数が増えると、個人の座席だけでなく会議室やリフレッシュスペースの不足も顕在化してきます。会議室が取れずオンライン会議が遅延したり、休憩スペースが手狭で交流が生まれにくくなったりする状況は、生産性にも影響します。
共有スペースの不足は増床でパーテーションを活用した簡易会議室を増設することで対応できる場合もありますが、そもそもの面積が足りない場合は移転による抜本的な解消が必要になります。
採用力・企業イメージへの影響
手狭なオフィスは、採用面接に訪れる候補者に「余裕のない会社」という印象を与えかねません。特にIT業界やベンチャー企業では、オフィス環境が採用の決め手になるケースも増えています。
企業イメージの向上を目的に移転を選ぶ企業がある一方、増床でもパーテーションのデザイン性を高めることで洗練された印象を演出することは可能です。採用力という観点も、増床・移転の判断材料の一つとして押さえておきましょう。
増床・移転の判断で押さえるべき比較軸

増床・移転の判断を誤らないためには、感覚的な印象だけでなく複数の比較軸で客観的に評価することが欠かせません。ここではコスト、業務継続性、スケジュール、契約条件、将来性という5つの軸から具体的に見ていきます。
コスト面での比較軸
増床と移転では発生する費用の種類や規模が大きく異なります。増床は既存契約の延長線上で進められることが多いため初期費用を抑えやすい一方、移転は敷金・礼金や引越し費用など多岐にわたる出費が発生します。以下で主な費用項目を整理します。
増床にかかる主な費用項目
増床の場合、主な費用項目は追加区画の賃料、パーテーションなどの内装工事費、配線・ネットワーク工事費、什器の増設費用です。既存オフィスとの一体的な運用が前提となるため、移転に比べて初期費用は数百万円規模に収まることが多く見られます。既存の設備をそのまま活用できる点もコストを抑えられる理由の一つです。
移転にかかる主な費用項目
移転では新オフィスの敷金・保証金、仲介手数料、内装工事費に加え、旧オフィスの原状回復費用、引越し業者への支払い、什器の新規購入費、住所変更に伴う印刷物や登記の変更費用まで発生します。規模にもよりますが、坪単価数十万円規模の初期投資になることも珍しくなく、資金計画は慎重に立てる必要があります。
業務継続性の比較軸
増床は既存オフィス内での工事が中心となるため、通常業務を続けながら段階的に対応しやすいのが特徴です。一方、移転は引越し作業や一時的な業務停止が発生しやすく、繁忙期を避けたスケジュール調整が求められます。
特に顧客対応やコールセンター業務など、止められない業務を抱える企業では、業務継続性の観点から増床が選ばれる傾向にあります。移転を選ぶ場合も、休日や連休を利用した引越し計画を立てることで影響を最小限に抑えられます。
スケジュール・期間の比較軸
増床は物件確保から工事完了まで1~3か月程度で完了することが多く、比較的スピーディーに対応できます。対して移転は物件探しから契約、内装工事、引越しまで含めると半年から1年程度かかるのが一般的です。
従業員増加のペースが速い企業ほど、意思決定から実行までのスピードが重要になります。増床・移転の判断を行う際は、必要になる時期から逆算してスケジュールを組み立てることが欠かせません。
契約条件(解約予告期間・原状回復義務)の比較軸
オフィス賃貸借契約には解約予告期間が定められており、一般的には6か月前予告が多く見られます。移転を検討する場合、現契約の解約予告期間を確認しないと、二重家賃が発生するリスクがあります。
また原状回復義務の範囲や費用負担も契約書によって異なるため、事前に貸主側と条件をすり合わせておくことが重要です。増床の場合も、既存契約に増床区画を追加する形になるため、契約変更の手続きと期間を確認しておきましょう。
将来の事業拡大への対応力の比較軸
増床は今ある課題への対応としては有効ですが、同一ビル内に十分な空き区画がなければ、数年後に再び手狭になるリスクがあります。移転であれば、将来の増員を見込んだ余裕のある面積を確保しやすく、長期的な視点での投資と言えます。
事業計画に基づく3年後、5年後の従業員数予測を踏まえ、どちらの選択肢がより長く機能するかを比較検討することが、後戻りのない判断につながります。
増床・移転の判断基準チェックリスト

増床・移転の判断に迷ったときは、以下のチェックリストを使って自社の状況を整理してみましょう。当てはまる項目が多い方が、より適した選択肢になる可能性が高いです。
増床が適しているケースのチェック項目
以下の項目に多く当てはまる場合、増床が適している可能性が高いです。
- 同一ビル内や隣接フロアに空き区画がある
- 現在の立地・アクセスに満足している
- 従業員数の増加が緩やかで急激な拡大は見込んでいない
- 移転コストを抑え、短期間で対応したい
- 取引先への住所変更通知を避けたい
これらに該当する項目が多いほど、増床によるコスト効率の高い解決が期待できます。
移転が適しているケースのチェック項目
一方、以下の項目に多く当てはまる場合は移転を検討する価値があります。
- 現在のビルに増床余地がない
- 立地や築年数、設備面に不満がある
- 今後3年以内に従業員数が大幅に増える見込みがある
- 採用力強化やブランディングを目的にオフィス環境を刷新したい
- 会議室や共有スペースが慢性的に不足している
複数該当する場合、増床では根本的な解決に至らない可能性が高く、移転による環境刷新が有効です。
増床・移転どちらとも言えない場合の判断ポイント
チェック項目が両方に分散する場合は、優先順位をつけて判断することが大切です。まずコストを最優先するのか、それとも将来の拡張性を優先するのかを社内で明確にしましょう。
判断がつかない場合は、専門の内装業者に現状のオフィスを診断してもらい、パーテーションの再配置だけでどこまで課題を解消できるかを試算してもらう方法も有効です。第三者の視点を交えることで、感覚的な議論から一歩進んだ意思決定がしやすくなります。

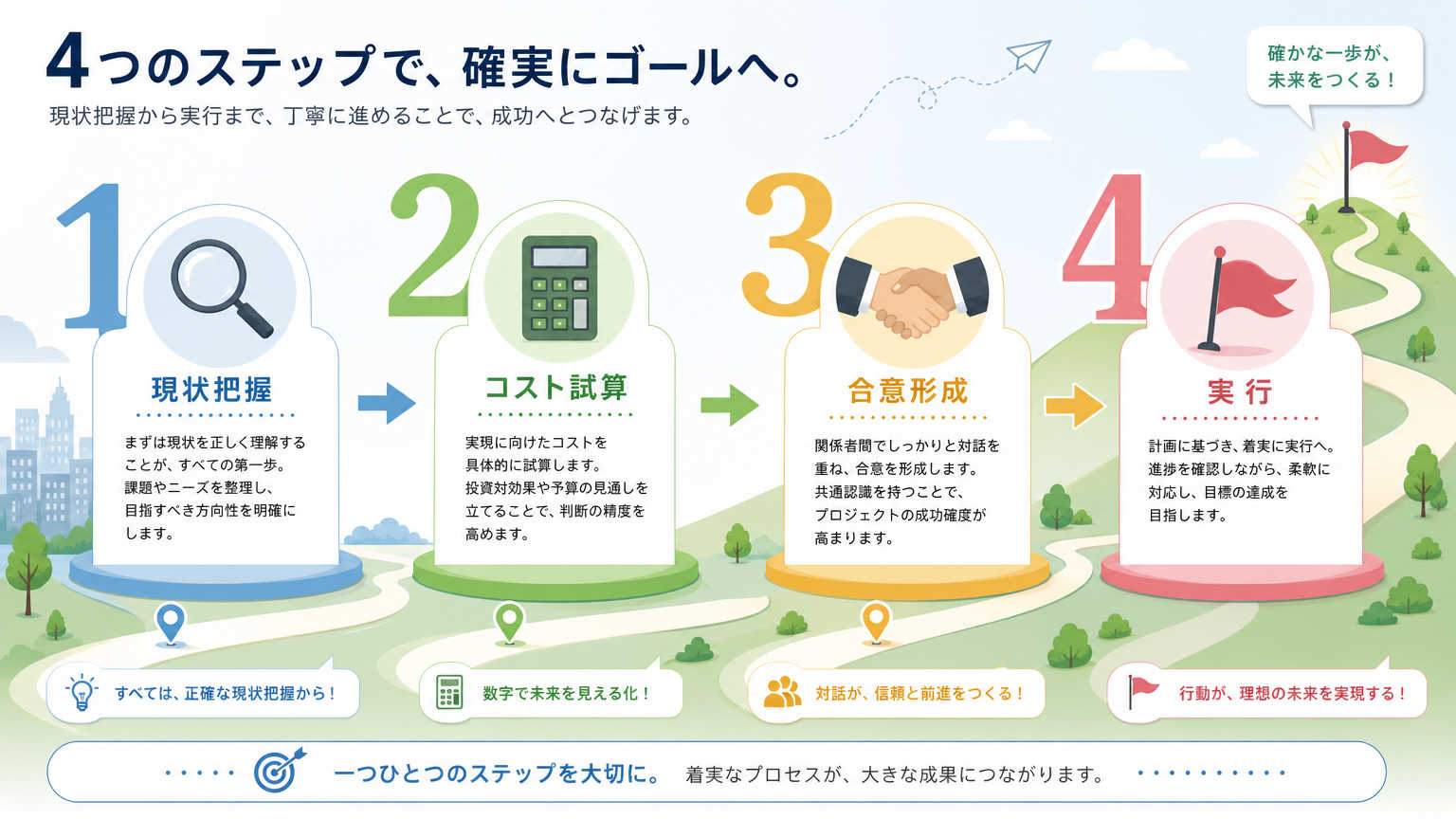

増床・移転の判断フローチャート

増床・移転の判断を体系立てて進めるには、4つのステップに沿って検討を進めるとスムーズです。現状把握から実行計画まで、順を追って見ていきましょう。
ステップ1:現状のオフィス課題を洗い出す
最初のステップは、現状のオフィスが抱える課題を具体的に洗い出すことです。座席不足、会議室の予約困難、動線の悪さなど、部署ごとにヒアリングを行うと課題の全体像が見えてきます。
課題を洗い出す際は、数値化できるものは可視化しておくと後の比較検討がしやすくなります。→次のステップで必要面積とコストの試算に進みます。
ステップ2:必要面積とコストを試算する
課題が明確になったら、今後1~3年の従業員数予測をもとに必要面積を算出します。1人あたり3坪を目安に、会議室や共有スペースの分も加味して試算しましょう。
算出した面積をもとに、増床と移転それぞれのケースで概算コストを比較します。→ここで得た数字が、社内提案資料の核となる部分です。
ステップ3:社内関係者の合意形成を行う
コスト試算がまとまったら、経営層や関連部署を巻き込んだ合意形成のフェーズに移ります。増床・移転どちらにするかは投資額が大きいため、経営会議での承認が必須になるケースがほとんどです。
合意形成の場では、コストだけでなく業務継続性や採用力への影響など、多角的な視点から説明することが承認をスムーズにするポイントです。→合意が得られたら、最終判断へと進みます。
ステップ4:最終判断と実行計画の策定
社内の合意が得られたら、増床か移転かを最終決定し、具体的な実行計画に落とし込みます。工事業者の選定、スケジュール調整、予算の確定など、実務レベルでの準備を進めていきます。
この段階で内装業者やパーテーションメーカーとの連携が始まるため、早めに相談窓口を確保しておくと計画がスムーズに進みます。
増床・移転の判断における社内提案のポイント

増床・移転の判断は、経営層への提案がうまくいくかどうかで実行スピードが大きく変わります。ここでは資料作成のコツ、コスト比較表の作り方、スケジュール提示の工夫について解説します。
経営層に納得してもらうための資料作成のコツ
経営層への提案資料は、課題・原因・解決策・効果という流れで簡潔にまとめることが基本です。感覚的な訴えではなく、1人あたり面積や採用への影響など数値を根拠にすることで説得力が増します。
また、増床・移転それぞれのメリット・デメリットを並べて示し、なぜその選択肢を推奨するのかを明確にすることも欠かせません。資料は長文よりも図表を多用し、短時間で要点が伝わる構成を心がけましょう。
コスト比較表の作り方
コスト比較表を作成する際は、初期費用と運用コストを分けて記載すると分かりやすくなります。以下は比較表の一例です。
| 項目 | 増床 | 移転 |
|---|---|---|
| 賃料 | 追加区画分のみ | 新オフィス全体分 |
| 内装工事費 | 数百万円規模 | 坪単価十数万円~ |
| 原状回復費 | 発生しない場合が多い | 旧オフィス分が発生 |
| 引越し費用 | 最小限 | 発生する |
| 想定期間 | 1~3か月 | 半年~1年 |
このように項目を揃えて並べることで、経営層も一目で判断材料を把握しやすくなります。
意思決定を早めるためのスケジュール提示
増床・移転の判断は、決断が遅れるほど従業員のストレスや採用への悪影響が長引きます。提案資料には「いつまでに決定しないと、いつ頃どのような支障が出るか」を明記し、意思決定の緊急性を伝えることが重要です。
逆算スケジュールを示すことで、経営層も判断の期限を具体的にイメージしやすくなります。ガントチャート形式で工程を可視化するのも効果的な方法です。
増床・移転の判断事例

実際に増床・移転の判断を行った企業の事例を見ることで、自社に近いケースを参考にしやすくなります。ここでは3つの代表的なパターンをご紹介します。
同一ビル内増床で対応した企業の事例
あるIT企業では、従業員数が1年で1.4倍に増加したものの、同一ビル内の隣接フロアに空き区画があったため増床を選択しました。パーテーションで新旧フロアの動線をつなぎ、会議室も増設した結果、移転に比べて費用を約6割抑えられたといいます。
立地への満足度が高かったことも、増床を選ぶ決め手になりました。このように空き区画の有無は、増床・移転の判断において大きな分岐点になります。
移転を選択した企業の事例
従業員数が3年で2倍以上に拡大した製造業の企業では、既存ビルに増床余地がなく、駅近の広めの物件へ移転しました。移転後は会議室数を倍増させ、フリーアドレス制を導入したことで、レイアウト効率も大幅に改善したとのことです。
移転には半年以上の準備期間を要しましたが、採用サイトでもオフィス環境の刷新をアピールでき、応募数の増加にもつながったといいます。
パーテーション活用でレイアウト改善した事例
増床や移転をせず、既存スペース内でパーテーションを再配置しただけでレイアウト効率を改善した企業もあります。デスクの向きや通路幅を見直し、簡易的な会議ブースをパーテーションで新設したことで、限られた面積でも会議室不足の課題を一定程度解消できました。
この事例は、増床・移転の判断に至る前に、レイアウト改善だけで解決できる余地がないかを確認する重要性を示しています。
まとめ

増床・移転の判断は、コスト、業務継続性、スケジュール、契約条件、将来の拡張性という複数の軸から総合的に検討することが欠かせません。チェックリストやフローチャートを活用しながら、自社の状況に合った選択肢を見極めていただければと思います。まずは現状の課題を数値で洗い出すところから始めてみましょう。
増床・移転の判断についてよくある質問

増床・移転の判断に関して、実務担当者からよく寄せられる質問を5つまとめました。社内検討の参考にしてください。
Q. 増床と移転、どちらを先に検討すべきですか?
まずは現在のビル内やその周辺に増床できる空き区画がないかを確認することをおすすめします。増床は移転よりもコストと期間を抑えられるため、条件が整っているなら優先的に検討する価値があります。増床が難しい場合に移転を検討するという順序が一般的です。
Q. 増床・移転の判断にかかる検討期間はどれくらいが目安ですか?
課題の洗い出しから最終決定まで、増床の場合は1~2か月、移転の場合は3~6か月程度を目安に考えておくとよいでしょう。経営層の合意形成にかかる時間も含めると、余裕を持ったスケジュールを組むことが望ましいです。
Q. 増床でスペースを確保する際、パーテーションはどのように活用できますか?
パーテーションは間仕切りとして座席エリアと会議スペースを分けたり、防音性を高めた個室ブースを設置したりする用途で活用できます。工事期間も短く、レイアウト変更の自由度が高いため、増床時のスペース活用において非常に有効な手段です。
Q. 増床・移転の判断を誤らないために注意すべき点は何ですか?
現状の課題だけでなく、3年後、5年後の従業員数予測まで踏まえて判断することが重要です。目先の面積不足だけを解消しようとすると、数年後に再び同じ課題に直面するリスクがあります。契約の解約予告期間も忘れずに確認しましょう。
Q. 社内で増床・移転の合意形成がまとまらない場合はどうすればよいですか?
数値データをもとにしたコスト比較表や、専門業者による現地診断結果を提示することで、感覚的な議論から具体的な議論へ移行しやすくなります。第三者の客観的な意見を交えることも、合意形成を後押しする有効な方法です。
